System aukcyjny dla odnawialnych źródeł energii (OZE) w Polsce to kluczowy mechanizm wsparcia, który znacząco wpłynął na rozwój sektora energetyki odnawialnej. Zrozumienie jego zasad, mechanizmów działania oraz korzyści i obowiązków jest fundamentalne dla każdego, kto interesuje się rynkiem OZE, zarówno z perspektywy inwestora, jak i analityka. Zapraszam do zapoznania się z kompleksowym przewodnikiem po tym systemie.
Aukcje OZE w Polsce kompleksowy przewodnik po systemie wsparcia dla odnawialnych źródeł energii
- Aukcje OZE to państwowy system wsparcia, organizowany przez Prezesa URE, który zastąpił zielone certyfikaty, mając na celu kontrolowany rozwój OZE.
- Kluczowym elementem jest mechanizm kontraktu różnicowego (ujemne saldo), gwarantujący stabilną cenę sprzedaży energii przez 15 lat, chroniąc inwestorów przed wahaniami rynkowymi.
- Uczestnictwo w aukcjach wymaga spełnienia rygorystycznych warunków formalnych, w tym pozwoleń, warunków przyłączenia do sieci i wniesienia zabezpieczenia finansowego.
- Aukcje są podzielone na "koszyki technologiczne" i mocowe, co zapewnia sprawiedliwą konkurencję między różnymi typami instalacji OZE.
- Zwycięstwo w aukcji wiąże się z obowiązkami, takimi jak dotrzymanie terminów uruchomienia instalacji, pod rygorem kar finansowych.

Aukcje OZE: Dlaczego nowy system wsparcia zmienił rynek energii?
Koniec ery zielonych certyfikatów: W poszukiwaniu stabilności dla inwestorów
Przez wiele lat polski rynek energii odnawialnej opierał się na systemie zielonych certyfikatów. Był to mechanizm, który początkowo stymulował rozwój OZE, jednak z czasem ujawnił swoje wady. Głównym problemem była brak stabilności i przewidywalności cen certyfikatów, co generowało ogromne ryzyko dla inwestorów. Wahania cen sprawiały, że trudno było oszacować rentowność projektów długoterminowych, a to z kolei utrudniało pozyskiwanie finansowania. W odpowiedzi na te wyzwania, w poszukiwaniu bardziej efektywnego i stabilnego mechanizmu wsparcia, zdecydowano się na wprowadzenie systemu aukcyjnego dla OZE. Z mojej perspektywy, była to konieczna zmiana, która miała na celu uporządkowanie rynku i zapewnienie inwestorom większej pewności.
Aukcja OZE w pigułce: Definicja i główny cel państwowego mechanizmu
Aukcje OZE to nic innego jak kluczowy, państwowy system wsparcia dla wytwórców energii elektrycznej z odnawialnych źródeł w Polsce. Są one organizowane przez Prezesa Urzędu Regulacji Energetyki (URE) i stanowią centralny element polityki energetycznej kraju w zakresie OZE. Ich głównym celem jest kontrolowany rozwój sektora odnawialnych źródeł energii, ale przy jednoczesnej optymalizacji kosztów dla odbiorców końcowych. Chodzi o to, aby wspierać zieloną energię w sposób efektywny ekonomicznie, unikając nadmiernego obciążania konsumentów.
Kto zyskuje na aukcjach? Korzyści dla państwa i dla wytwórców energii
System aukcyjny, choć wymaga od inwestorów spełnienia wielu formalności, przynosi wymierne korzyści zarówno dla nich, jak i dla państwa oraz odbiorców końcowych.
-
Korzyści dla inwestorów:
- Stabilne i przewidywalne przychody: Gwarancja stałej ceny sprzedaży energii przez 15 lat eliminuje ryzyko wahań rynkowych.
- Ułatwienie finansowania projektów: Długoterminowa stabilność przychodów sprawia, że banki i instytucje finansowe chętniej udzielają kredytów na projekty OZE.
- Pewność inwestycyjna: Inwestorzy mogą planować swoje przedsięwzięcia z większą pewnością co do zwrotu z inwestycji.
-
Korzyści dla państwa i odbiorców:
- Kontrolowany rozwój OZE: Państwo może precyzyjnie sterować wolumenem i rodzajem wspieranych technologii, zgodnie z celami polityki energetycznej.
- Optymalizacja kosztów: Konkurencyjny charakter aukcji sprzyja obniżaniu cen oferowanych przez wytwórców, co przekłada się na niższe koszty wsparcia dla odbiorców końcowych.
- Transparentność: Proces aukcyjny jest jawny i oparty na jasnych zasadach, co zwiększa zaufanie do systemu.
Kontrakt różnicowy: Zrozumienie serca systemu aukcyjnego
Mechanizm kontraktu różnicowego to absolutny fundament systemu aukcyjnego OZE. Bez jego zrozumienia, trudno jest pojąć, jak działa wsparcie dla wytwórców. To właśnie on gwarantuje stabilność, o której tak często mówimy.

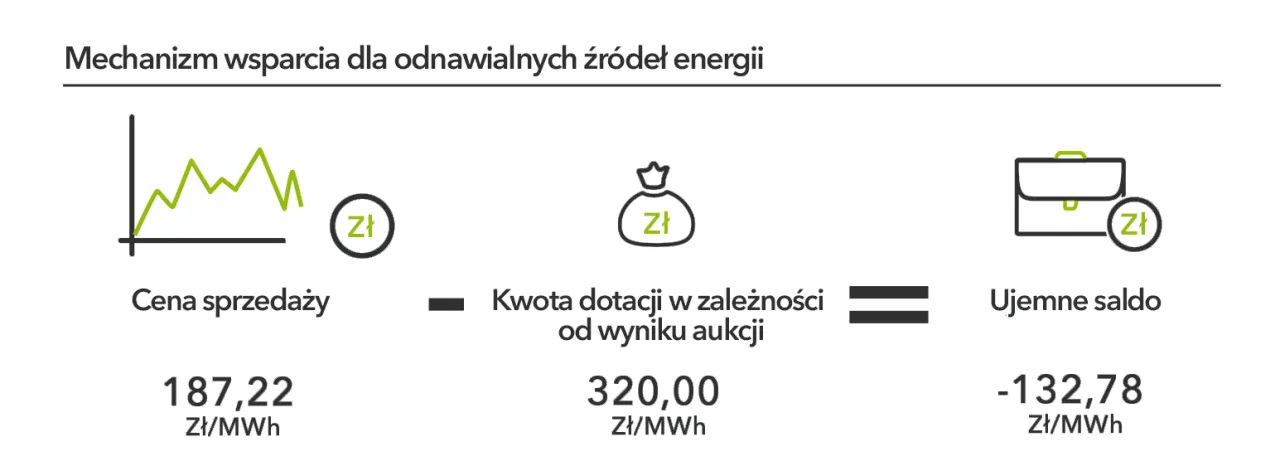

Ujemne i dodatnie saldo na czym polega gwarancja stałej ceny?
W sercu systemu aukcyjnego leży mechanizm tzw. „kontraktu różnicowego”, który jest realizowany poprzez pojęcia „ujemnego” i „dodatniego salda”. Kiedy wytwórca wygrywa aukcję, deklaruje cenę, po której będzie sprzedawał energię przez 15 lat. Jeśli cena rynkowa energii (np. na Towarowej Giełdzie Energii) w danym okresie rozliczeniowym jest niższa niż cena zadeklarowana w aukcji, powstaje tzw. ujemne saldo. W takiej sytuacji wytwórca otrzymuje od państwowego Zarządcy Rozliczeń S.A. wyrównanie różnicy. To właśnie ten mechanizm chroni inwestora przed spadkami cen na rynku i gwarantuje mu stabilny przychód.
Z drugiej strony, jeśli cena rynkowa energii jest wyższa od ceny aukcyjnej, powstaje tzw. dodatnie saldo. Wówczas wytwórca ma obowiązek zwrócić nadwyżkę Zarządcy Rozliczeń S.A. Ten element systemu jest kluczowy dla odbiorców końcowych, ponieważ zapobiega nadmiernemu wspieraniu wytwórców w okresach wysokich cen rynkowych. Dzięki temu mechanizmowi, inwestor ma zapewnioną stałą, corocznie waloryzowaną o wskaźnik inflacji cenę za sprzedaż energii przez cały 15-letni okres wsparcia, co jest nieocenioną wartością w planowaniu biznesowym.
Praktyczny przykład: Jak rozliczana jest Twoja energia po wygranej aukcji?
Wyobraźmy sobie, że jako inwestor wygrałem aukcję z ceną 300 zł/MWh. Sprzedaję swoją energię na rynku. Jeśli w danym miesiącu średnia cena rynkowa wyniesie 250 zł/MWh, to powstaje ujemne saldo w wysokości 50 zł/MWh (300 zł - 250 zł). Tę różnicę wypłaci mi Zarządca Rozliczeń S.A. Z kolei, jeśli średnia cena rynkowa wzrośnie do 350 zł/MWh, powstaje dodatnie saldo w wysokości 50 zł/MWh (350 zł - 300 zł), które będę musiał zwrócić Zarządcy Rozliczeń S.A. W obu przypadkach, mój efektywny przychód za energię wynosi 300 zł/MWh, co zapewnia mi stabilność.
Rola Zarządcy Rozliczeń S. A. kto tak naprawdę wypłaca pieniądze?
Kluczową instytucją w systemie kontraktu różnicowego jest Zarządca Rozliczeń S.A. To państwowa spółka, która pełni rolę centralnego punktu rozliczeniowego. Jej zadaniem jest właśnie zarządzanie przepływami finansowymi wynikającymi z ujemnego i dodatniego salda. To Zarządca Rozliczeń S.A. wypłaca wyrównania wytwórcom, gdy ceny rynkowe są niższe od aukcyjnych, oraz pobiera od nich nadwyżki, gdy ceny rynkowe są wyższe. Dzięki temu mechanizm działa sprawnie i transparentnie, a inwestorzy mają pewność, że ich zobowiązania i uprawnienia są realizowane przez wiarygodny podmiot.
Aukcje OZE krok po kroku: Kompletny przewodnik dla inwestora
Udział w aukcjach OZE to proces wieloetapowy, który wymaga starannego przygotowania i zrozumienia każdej fazy. Jako Maksymilian Kwiatkowski, wielokrotnie obserwowałem, jak kluczowe jest dokładne zaplanowanie każdego kroku.
Etap 1: Przygotowanie do startu co musisz załatwić przed ogłoszeniem aukcji?
Zanim Prezes URE ogłosi aukcję, inwestor musi spełnić szereg rygorystycznych wymagań formalnych. To absolutna podstawa, bez której nie ma mowy o udziale w procesie. Przede wszystkim, konieczne jest posiadanie odpowiednich pozwoleń na realizację projektu, takich jak prawomocne pozwolenie na budowę oraz ostateczna decyzja o środowiskowych uwarunkowaniach. Równie ważne jest zapewnienie warunków przyłączenia do sieci elektroenergetycznej. To kluczowy element, bo bez możliwości podłączenia instalacji do systemu, cały projekt traci sens. Ostatnim, ale nie mniej ważnym krokiem, jest złożenie wniosku o wydanie zaświadczenia o dopuszczeniu do aukcji oraz wniesienie zabezpieczenia finansowego, które świadczy o poważnych intencjach inwestora.
Etap 2: Przebieg sesji aukcyjnej na Internetowej Platformie Aukcyjnej (IPA)
Gdy wszystkie formalności zostaną spełnione, Prezes URE ogłasza aukcję na minimum 30 dni przed jej terminem. W ogłoszeniu podawany jest wolumen energii przeznaczony do sprzedaży oraz maksymalna cena referencyjna, jaką można zaoferować. Wytwórcy składają swoje oferty elektronicznie, za pośrednictwem specjalnie do tego przeznaczonej Internetowej Platformy Aukcyjnej (IPA). Aukcja jest rozstrzygana na zasadzie "od najniższej ceny do najwyższej" wygrywają ci, którzy zaoferują najniższą cenę za 1 MWh, aż do wyczerpania wolumenu energii przeznaczonego na daną aukcję. Należy pamiętać, że aby aukcja została rozstrzygnięta, muszą wpłynąć co najmniej trzy ważne oferty, co zapewnia konkurencyjność procesu.
Etap 3: Wyniki i co dalej? Obowiązki, które musisz spełnić po wygranej
Po ogłoszeniu wyników aukcji i stwierdzeniu wygranej, dla inwestora rozpoczyna się kolejny, niezwykle ważny etap realizacja projektu i spełnienie poaukcyjnych zobowiązań. To nie jest koniec drogi, a raczej początek intensywnej pracy. W dalszej części artykułu szczegółowo omówię te obowiązki, w tym kluczowe terminy na uruchomienie instalacji, których niedotrzymanie może mieć poważne konsekwencje finansowe. Zwycięstwo w aukcji to bowiem zobowiązanie, nie tylko przywilej.
Warunki uczestnictwa w aukcjach OZE: Kto może złożyć ofertę?
Aby w ogóle myśleć o udziale w aukcji OZE, trzeba spełnić szereg rygorystycznych warunków formalnych. To swoisty "bilet wstępu", który gwarantuje, że do aukcji przystępują tylko poważni i przygotowani inwestorzy. Z mojego doświadczenia wynika, że niedopilnowanie nawet drobnego szczegółu na tym etapie może skutkować dyskwalifikacją.
Dokumentacja projektu: Pozwolenie na budowę, decyzja środowiskowa i inne
Podstawą do złożenia oferty aukcyjnej jest kompletna i prawidłowa dokumentacja projektu. Wśród najważniejszych dokumentów, które musisz posiadać, znajdują się:
- Prawomocne pozwolenie na budowę kluczowy dokument potwierdzający zgodność projektu z przepisami prawa budowlanego.
- Ostateczna decyzja o środowiskowych uwarunkowaniach niezbędna dla wielu projektów OZE, zwłaszcza tych większych, potwierdzająca brak negatywnego wpływu na środowisko.
W zależności od specyfiki projektu, mogą być wymagane również inne dokumenty, takie jak koncesje czy wpisy do rejestrów. Ważne jest, aby wszystkie te dokumenty były aktualne i prawomocne.
Warunki przyłączenia do sieci: Dlaczego to absolutna podstawa?
Posiadanie zapewnionych warunków przyłączenia do sieci elektroenergetycznej to absolutnie fundamentalny wymóg formalny. Bez tego dokumentu, potwierdzającego możliwość podłączenia Twojej instalacji do systemu energetycznego, udział w aukcji jest po prostu niemożliwy. Operator sieci musi wydać warunki przyłączenia, a Ty musisz je zaakceptować i, w wielu przypadkach, podpisać umowę o przyłączenie. To pokazuje, że projekt jest realny i ma techniczne możliwości funkcjonowania po wygranej aukcji.
Zabezpieczenie finansowe: Kaucja i gwarancja bankowa jako bilet wstępu
Aby potwierdzić poważne intencje inwestora i zabezpieczyć się przed nierzetelnymi ofertami, system aukcyjny wymaga wniesienia zabezpieczenia finansowego. Najczęściej przybiera ono formę kaucji pieniężnej lub gwarancji bankowej. Kwota zabezpieczenia jest zazwyczaj określona w regulaminie aukcji i często wynosi około 60 zł za 1 kW mocy planowanej instalacji. Jest to swego rodzaju "bilet wstępu", który ma zniechęcić do składania nieprzemyślanych ofert i stanowi gwarancję, że zwycięzca aukcji faktycznie zrealizuje swój projekt.

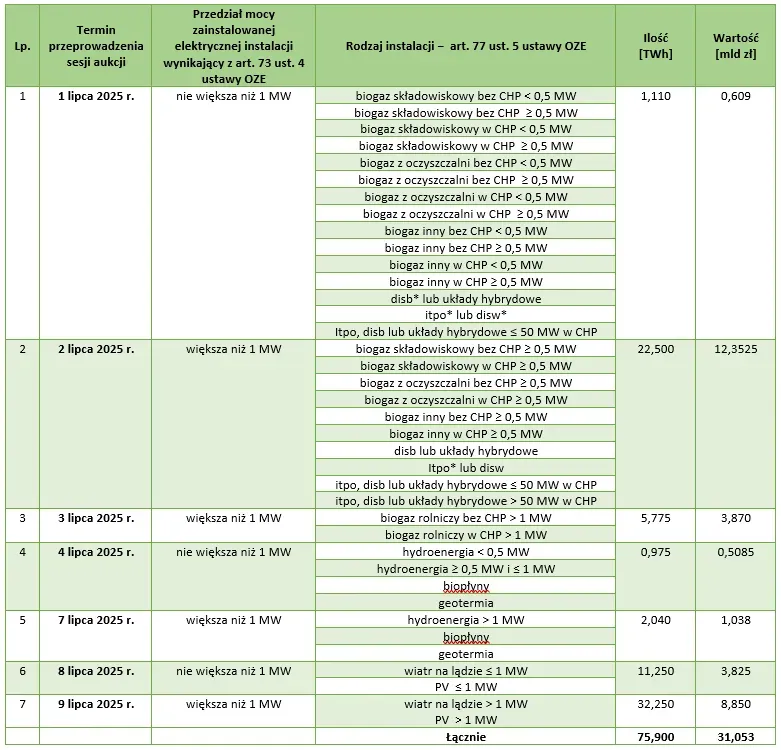

Koszyki aukcyjne: Jak technologie OZE konkurują ze sobą?
Jednym z najbardziej inteligentnych rozwiązań w systemie aukcyjnym jest podział na tzw. "koszyki aukcyjne". To właśnie one zapewniają sprawiedliwą konkurencję i umożliwiają wspieranie różnorodnych technologii OZE, które mają odmienne koszty i charakterystyki.
Podział ze względu na technologię: Dlaczego fotowoltaika nie konkuruje z biogazownią?
Koncepcja "koszyków technologicznych" jest kluczowa dla zapewnienia równych szans różnym typom instalacji OZE. Nie byłoby sprawiedliwe, gdyby na przykład instalacje fotowoltaiczne, które mają relatywnie niskie koszty inwestycyjne i są już technologicznie dojrzałe, konkurowały bezpośrednio z biogazowniami, które są droższe w budowie i eksploatacji, ale oferują stabilną produkcję energii niezależną od warunków pogodowych. Dlatego aukcje są podzielone na główne kategorie, takie jak:
- Instalacje fotowoltaiczne i wiatrowe (często w jednym koszyku ze względu na podobny charakter pracy).
- Instalacje na biogaz, biomasę, hydroenergia (w osobnych koszykach, ponieważ oferują inne korzyści, np. stabilną produkcję).
Ten podział ma na celu wspieranie różnorodności technologicznej i umożliwienie rozwoju tych źródeł, które są strategicznie ważne dla bezpieczeństwa energetycznego, nawet jeśli ich koszt początkowy jest wyższy.
Instalacje małe i duże: Znaczenie progu mocy 1 MW
Oprócz podziału technologicznego, aukcje są również dzielone ze względu na moc instalacji. Kluczowy próg to 1 MW. Mamy więc aukcje dedykowane dla projektów o mocy do 1 MW oraz dla tych powyżej 1 MW. Dlaczego ten próg jest tak istotny? Mniejsze instalacje często charakteryzują się inną strukturą kosztów, łatwiejszym procesem inwestycyjnym i mniejszymi wymaganiami formalnymi. Oddzielenie ich w osobnych koszykach pozwala na efektywniejsze wspieranie zarówno dużych, strategicznych projektów, jak i mniejszych, rozproszonych źródeł energii, które również odgrywają ważną rolę w systemie.
Cena referencyjna: Czym jest i jak wpływa na Twoją ofertę?
Każda aukcja ma swoją cenę referencyjną, która jest ustalana przez Prezesa URE i ogłaszana przed terminem aukcji. To nic innego jak maksymalna cena za 1 MWh, jaką można zaoferować w danej aukcji. Cena referencyjna pełni rolę górnego limitu dla składanych ofert. Jeśli Twoja oferta przekroczy cenę referencyjną, zostanie automatycznie odrzucona. Ma to kluczowe znaczenie dla strategii cenowej inwestora musisz zaoferować cenę konkurencyjną, ale jednocześnie nie wyższą niż limit wyznaczony przez regulatora. Cena referencyjna jest również wskaźnikiem, ile państwo jest gotowe zapłacić za energię z danej technologii.
Po wygranej aukcji: Obowiązki, terminy i 15 lat wsparcia
Wygrana aukcja to dopiero początek drogi. Przed inwestorem stoi szereg obowiązków, których wypełnienie jest kluczowe dla utrzymania prawa do wsparcia. Z mojego doświadczenia wynika, że precyzyjne planowanie harmonogramu realizacji projektu jest tu absolutnie niezbędne.
Ile masz czasu na uruchomienie instalacji? Terminy dla PV, wiatru i innych technologii
Zwycięzca aukcji jest zobowiązany do rozpoczęcia sprzedaży energii w ściśle określonym terminie, który jest zależny od technologii. Niedotrzymanie tych terminów wiąże się z poważnymi konsekwencjami. Oto przykładowe terminy:
- 24 miesiące dla instalacji fotowoltaicznych ze względu na stosunkowo szybki czas realizacji.
- 33 miesiące dla lądowych farm wiatrowych projekty te są bardziej złożone i wymagają dłuższego czasu na budowę.
- 72 miesiące dla morskich farm wiatrowych to najbardziej skomplikowane i czasochłonne projekty, stąd najdłuższy termin.
Terminy te liczone są od dnia zamknięcia sesji aukcyjnej. Warto zaznaczyć, że w wyjątkowych sytuacjach, na wniosek wytwórcy, Prezes URE może przedłużyć ten termin, ale jest to procedura obwarowana ścisłymi warunkami.
Konsekwencje opóźnień: Co grozi za niedotrzymanie poaukcyjnych zobowiązań?
Niedotrzymanie terminów uruchomienia instalacji lub innych poaukcyjnych zobowiązań, takich jak osiągnięcie deklarowanej mocy, może mieć bardzo poważne konsekwencje. Najczęściej są to kary finansowe, które mogą być naliczane proporcjonalnie do opóźnienia lub skali niezrealizowanego zobowiązania. W skrajnych przypadkach, zwłaszcza przy znacznych i nieuzasadnionych opóźnieniach, wytwórca może nawet utracić prawo do wsparcia wynikające z wygranej aukcji. Warto pamiętać, że złożone zabezpieczenie finansowe, o którym mówiłem wcześniej, jest właśnie po to, aby pokryć ewentualne kary.
Okres wsparcia: Jak wygląda 15 lat ze stabilnym przychodem?
Po pomyślnym uruchomieniu instalacji i spełnieniu wszystkich warunków, zwycięzca aukcji wchodzi w okres 15 lat stabilnego wsparcia. Oznacza to, że przez ten czas będzie korzystał z gwarantowanej ceny za sprzedaż energii poprzez mechanizm kontraktu różnicowego. To właśnie ten długoterminowy horyzont wsparcia jest największą zaletą systemu aukcyjnego, zapewniając inwestorom przewidywalność przychodów i umożliwiając spokojne zarządzanie projektem oraz spłatę zobowiązań finansowych. Jest to kluczowy czynnik, który sprawia, że inwestycje w OZE stają się atrakcyjne i bezpieczne.
Przyszłość aukcji OZE: Nadchodzące zmiany i nowe kryteria po 2026 roku
Rynek energii, a wraz z nim systemy wsparcia OZE, nieustannie ewoluują. W najbliższych latach czekają nas istotne zmiany, które będą miały wpływ na sposób przeprowadzania aukcji w Polsce. Warto być na bieżąco z tymi trendami.
Wpływ unijnych regulacji (Net-Zero Industry Act) na polskie aukcje
Od 2026 roku system aukcyjny w Polsce ulegnie modyfikacji w związku z wejściem w życie unijnego aktu Net-Zero Industry Act (NZIA). Jest to pakiet regulacji mający na celu wzmocnienie europejskiego przemysłu technologii zeroemisyjnych i zwiększenie bezpieczeństwa dostaw. NZIA wprowadza nowe wymogi i wytyczne, które będą musiały zostać zaimplementowane do krajowych systemów wsparcia, w tym do polskich aukcji OZE. Oznacza to, że same kryteria wyboru zwycięzców aukcji nie będą już opierać się wyłącznie na cenie.
Przeczytaj również: Pompa ciepła OZE: Jak to działa? Prawo, SCOP, dofinansowania.
Kryteria pozacenowe: Czy najniższa cena przestanie być jedynym warunkiem zwycięstwa?
Jedną z najważniejszych zmian, wynikających z NZIA, będzie wprowadzenie obowiązkowych kryteriów pozacenowych w co najmniej 30% wolumenu aukcji od 2026 roku. Oznacza to, że najniższa cena za 1 MWh nie będzie już jedynym warunkiem zwycięstwa. Celem tych kryteriów jest wspieranie europejskich łańcuchów dostaw, zwiększenie odporności systemu energetycznego oraz promowanie bardziej zrównoważonych praktyk. Przykładowe kryteria pozacenowe mogą obejmować:
- Wkład w zrównoważony rozwój np. wykorzystanie materiałów z recyklingu, niskoemisyjny proces produkcji komponentów.
- Cyberbezpieczeństwo zastosowanie rozwiązań zapewniających wysoki poziom ochrony infrastruktury.
- Odpowiedzialne prowadzenie działalności np. przestrzeganie standardów pracy, etyka biznesowa.
Wprowadzenie tych kryteriów to krok w stronę bardziej kompleksowej oceny projektów, która będzie brała pod uwagę nie tylko koszt energii, ale także szersze korzyści społeczne, środowiskowe i strategiczne. To z pewnością zmieni dynamikę aukcji i strategię przygotowania ofert przez inwestorów.
