Budowa elektrowni atomowej w Polsce: szacowany koszt to 150-192 mld zł, ale na co dokładnie idą te pieniądze?
- Oficjalne szacunki kosztów budowy pierwszej polskiej elektrowni jądrowej (trzy reaktory AP1000) wynoszą od 150 do 192 mld zł.
- Na tę kwotę składają się głównie koszty techniczne i budowlane (ok. 115 mld zł) oraz wydatki na działalność spółki, inwestycje towarzyszące i rezerwy (ok. 35 mld zł).
- Eksperci ostrzegają, że realne koszty mogą być wyższe, sięgając nawet 250-300 mld zł, co wynika z międzynarodowych doświadczeń.
- Finansowanie opiera się na wkładzie własnym państwa (ok. 60 mld zł) i kredytach międzynarodowych objętych gwarancjami Skarbu Państwa.
- Wysokie koszty energetyki jądrowej wynikają ze skomplikowanej technologii, rygorystycznych norm bezpieczeństwa i długiego czasu budowy.
- Projekt jest obarczony ryzykiem przekroczenia budżetu i opóźnień, co potwierdzają przykłady z Finlandii i Francji.
Od dziesiątek do setek miliardów: jak ewoluowały szacunki kosztów?
Kwestia kosztów budowy elektrowni jądrowej w Polsce od lat budzi wiele emocji i dyskusji. Początkowe prognozy, często bardzo ogólne, oscylowały wokół kilkudziesięciu miliardów złotych, co już wtedy wydawało się kwotą astronomiczną. Jednak wraz z postępem prac analitycznych i wyborami technologicznymi, szacunki te stawały się coraz bardziej precyzyjne i, co naturalne dla tak skomplikowanych projektów, rosły. Obecnie, oficjalne widełki cenowe dla projektu z firmami Westinghouse i Bechtel, zakładającego budowę trzech reaktorów AP1000 na Pomorzu, mieszczą się w przedziale od 150 do 192 miliardów złotych. To kwota, która wyraźnie pokazuje skalę wyzwania finansowego, przed którym stoi Polska.
Oficjalna cena na stole: co dokładnie obejmuje kwota 192 miliardów złotych?
Rozłożenie na czynniki pierwsze kwoty 192 miliardów złotych, czyli górnej granicy oficjalnych szacunków, pozwala lepiej zrozumieć, na co dokładnie zostaną przeznaczone te ogromne środki. Jak wynika z analiz, największa część budżetu, bo aż około 115 miliardów złotych, przeznaczona jest na bezpośrednie koszty techniczne i budowlane. Obejmuje to zakup samej technologii reaktorów, materiałów, prace konstrukcyjne i instalacyjne. Pozostała część, około 35 miliardów złotych, to wydatki na działalność spółki odpowiedzialnej za projekt (Polskie Elektrownie Jądrowe), inwestycje towarzyszące oraz niezbędne rezerwy finansowe na wypadek nieprzewidzianych sytuacji. To pokazuje, że projekt jądrowy to nie tylko sama elektrownia, ale cała złożona struktura organizacyjna i infrastrukturalna.
- Koszty techniczne i budowlane: około 115 mld zł (zakup reaktorów, materiały, prace konstrukcyjne).
- Koszty działalności spółki, inwestycje towarzyszące i rezerwy: około 35 mld zł.
Czy to ostateczna kwota? Analiza ryzyk i potencjalnego wzrostu kosztów
Choć oficjalne szacunki podają kwotę do 192 miliardów złotych, z perspektywy eksperta muszę podkreślić, że realistyczny koszt budowy może być wyższy. Wielu analityków, bazując na międzynarodowych doświadczeniach z podobnych projektów jądrowych, sugeruje, że ostateczny rachunek może sięgnąć nawet 250-300 miliardów złotych. Takie prognozy nie są wynikiem pesymizmu, lecz trzeźwej oceny ryzyka. Historia budowy elektrowni jądrowych na świecie, o czym opowiem później, jest pełna przykładów przekroczeń budżetu i opóźnień. Złożoność technologii, rygorystyczne normy bezpieczeństwa, długi czas realizacji i zmienne warunki rynkowe to czynniki, które sprawiają, że początkowe szacunki często ulegają rewizji w górę.Co składa się na koszt budowy elektrowni atomowej? Analiza cenowa krok po kroku
Serce elektrowni, czyli koszt technologii: ile płacimy za reaktory AP1000?
Kluczowym elementem i jednocześnie jednym z najdroższych składników budowy elektrowni jądrowej jest sama technologia, czyli reaktory. W przypadku polskiego projektu mowa o trzech reaktorach AP1000, które są zaawansowanymi technologicznie jednostkami. Ich zakup to ogromna inwestycja, ale to nie wszystko. Do kosztów bezpośrednich należy doliczyć również materiały budowlane o specyficznych właściwościach, często nazywane "betonem klasy nuklearnej", które muszą spełniać najwyższe standardy wytrzymałości i bezpieczeństwa. Ponadto, specjalistyczne prace budowlane, wymagające precyzji i doświadczenia, generują znaczące wydatki. To wszystko razem sprawia, że serce elektrowni, czyli jej technologiczne wnętrze, stanowi lwia część całego budżetu.
Fundamenty bezpieczeństwa: wydatki na materiały, budowę i rygorystyczne normy
Bezpieczeństwo jest absolutnym priorytetem w energetyce jądrowej i to właśnie ono w dużej mierze winduje koszty. Każdy element, od projektu po wykonanie, musi spełniać niezwykle rygorystyczne normy. Oznacza to ogromne wydatki na uzyskanie wszelkich pozwoleń i licencji, które są procesem długotrwałym i skomplikowanym. Konieczne jest również spełnienie szeregu regulacji prawnych, zarówno krajowych, jak i międzynarodowych, które zapewniają najwyższy poziom ochrony. Nie można zapomnieć o kosztach zatrudnienia i szkolenia wysoko wykwalifikowanej kadry inżynierskiej i technicznej, która będzie odpowiedzialna za budowę, a później za eksploatację obiektu. To wszystko sprawia, że fundamenty bezpieczeństwa są niezwykle kosztowne, ale jednocześnie absolutnie niezbędne.
Niewidoczne koszty: licencje, zarządzanie projektem i inwestycje towarzyszące
Oprócz bezpośrednich kosztów technologii i budowy, istnieje szereg tzw. kosztów pośrednich, które są mniej widoczne, ale równie istotne dla ostatecznego rachunku. Zarządzanie tak gigantycznym projektem to skomplikowane przedsięwzięcie logistyczne i organizacyjne, które wymaga zaangażowania setek specjalistów i zaawansowanych systemów. Uzyskanie wszystkich niezbędnych licencji i pozwoleń, o których wspomniałem, to proces wymagający czasu i pieniędzy. Co więcej, budowa elektrowni jądrowej to nie tylko sam obiekt, ale również szereg inwestycji towarzyszących w jej otoczeniu. Mowa tu o rozbudowie infrastruktury drogowej i kolejowej, aby umożliwić transport ciężkich elementów, a także o wzmocnieniu sieci energetycznej, która będzie odbierać produkowaną energię. Te wszystkie elementy znacząco zwiększają całkowity koszt projektu.
Rola czasu w budżecie: jak opóźnienia wpływają na ostateczny rachunek?
Czas w budownictwie, zwłaszcza w tak skomplikowanych projektach jak elektrownia jądrowa, to pieniądz. Długi okres budowy, który w przypadku polskiego projektu szacowany jest na około 7 lat, oznacza, że kapitał zaangażowany w inwestycję jest zamrożony przez ten czas. Koszty finansowania, czyli oprocentowanie pożyczek i kredytów, rosną proporcjonalnie do długości okresu budowy. Jak pokazują analizy, przy 7-letnim okresie realizacji, same koszty finansowania mogą stanowić nawet 40% łącznych wydatków. Każde opóźnienie, każdy dodatkowy rok budowy, przekłada się na miliardowe straty. Dlatego tak kluczowe jest ścisłe przestrzeganie harmonogramu i minimalizowanie ryzyka przestojów.

Atom kontra inne źródła energii: dlaczego energetyka jądrowa jest najdroższa w budowie?
Porównanie kosztów za 1 MW: atom, węgiel i gaz pod lupą

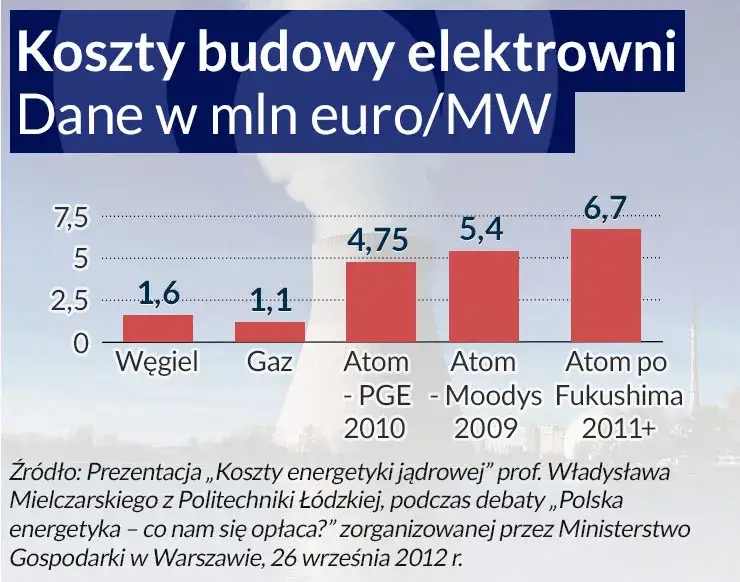

Aby w pełni zrozumieć skalę inwestycji w energetykę jądrową, warto zestawić ją z kosztami budowy elektrowni wykorzystujących inne źródła energii. Poniżej przedstawiam porównanie kosztów za 1 megawat (MW) mocy zainstalowanej dla różnych technologii:
| Rodzaj elektrowni | Koszt za 1 MW |
|---|---|
| Elektrownia jądrowa | 21 - 43 mln zł |
| Elektrownia węglowa | 4,6 - 13 mln zł |
| Elektrownia gazowa | 3,5 - 6,5 mln zł |
Jak widać z powyższej tabeli, koszt budowy elektrowni jądrowej na megawat jest znacząco wyższy niż w przypadku elektrowni węglowych czy gazowych. Ta różnica wynika z fundamentalnych różnic w technologii, wymogach bezpieczeństwa, długości procesu budowy oraz bardziej rygorystycznych regulacjach prawnych, które dotyczą energetyki jądrowej. Inwestycja w atom to przedsięwzięcie o zupełnie innej skali i złożoności, co naturalnie przekłada się na wyższe koszty początkowe.
Technologia, bezpieczeństwo, regulacje: trzy powody wysokich kosztów początkowych
Wysokie koszty początkowe energetyki jądrowej wynikają z trzech głównych, wzajemnie powiązanych czynników. Po pierwsze, skomplikowanie technologii. Reaktory jądrowe to jedne z najbardziej zaawansowanych inżynieryjnie konstrukcji na świecie, wymagające precyzji, unikalnych materiałów i specjalistycznej wiedzy. Po drugie, rygorystyczne wymogi bezpieczeństwa. Każdy etap projektu i budowy jest poddany ścisłej kontroli i musi spełniać najwyższe standardy, co generuje ogromne koszty na badania, testy, systemy zabezpieczeń i redundancję. Po trzecie, długi czas budowy i związane z nim regulacje prawne. Proces uzyskiwania pozwoleń, licencji i spełniania norm środowiskowych jest niezwykle czasochłonny i kosztowny, a każdy rok budowy to dodatkowe koszty finansowania i utrzymania projektu. Te trzy filary sprawiają, że atom jest drogi w budowie, ale jednocześnie zapewnia niezrównane bezpieczeństwo i stabilność.Czy wysoki koszt budowy przekłada się na tanią energię? Długoterminowa perspektywa
Wysokie koszty budowy elektrowni jądrowej mogą na pierwszy rzut oka odstraszać, jednak z perspektywy długoterminowej inwestycja ta ma potencjał przełożenia się na stabilne i potencjalnie niższe ceny energii. Po uruchomieniu, koszty paliwa (uranu) oraz eksploatacji elektrowni jądrowej są relatywnie niskie i przewidywalne, co kontrastuje z wahaniami cen paliw kopalnych czy niestabilnością źródeł odnawialnych. Mechanizmy takie jak kontrakt różnicowy, o którym opowiem za chwilę, mają za zadanie zapewnić stabilność przychodów przez dziesięciolecia, co pozwala rozłożyć koszty początkowe na długi okres eksploatacji. W efekcie, mimo drogiej budowy, energia z atomu może być konkurencyjna i stanowić stabilny filar systemu energetycznego na wiele lat.
Skąd weźmiemy na to pieniądze? Model finansowania polskiej elektrowni jądrowej
Rola państwa: jak budżet i gwarancje Skarbu Państwa zabezpieczają inwestycję?
Finansowanie tak gigantycznego projektu jak elektrownia jądrowa wymaga zaangażowania państwa. W polskim modelu finansowania, państwo odgrywa kluczową rolę. Zgodnie z planami, budżet państwa ma zasilić inwestycję kwotą około 60 miliardów złotych, co stanowi znaczący wkład własny. Co więcej, pozostała część finansowania, pochodząca z kredytów, ma być objęta gwarancjami Skarbu Państwa. To niezwykle ważny mechanizm, który obniża ryzyko dla międzynarodowych kredytodawców i sprawia, że Polska może pozyskać środki na korzystniejszych warunkach. Gwarancje te są wyrazem strategicznego znaczenia projektu dla bezpieczeństwa energetycznego kraju.
Międzynarodowe instytucje na pokładzie: kto pożycza Polsce na budowę atomu?
Biorąc pod uwagę skalę inwestycji, finansowanie dłużne jest niezbędne. Polska aktywnie poszukuje partnerów wśród międzynarodowych instytucji finansowych. Już teraz spółka Polskie Elektrownie Jądrowe (PEJ) otrzymała listy intencyjne i deklaracje od instytucji z krajów, które są zaangażowane w projekt, czyli ze Stanów Zjednoczonych, Kanady i Francji. Mowa tu o kwocie rzędu 95-100 miliardów złotych. To pokazuje, że projekt cieszy się zaufaniem na arenie międzynarodowej i jest postrzegany jako stabilna inwestycja, wspierana przez silne gwarancje państwowe. Współpraca z takimi partnerami jest kluczowa dla dywersyfikacji źródeł finansowania i rozłożenia ryzyka.
Kontrakt różnicowy jako gwarancja stabilności: co to oznacza dla projektu i cen prądu?
Aby zapewnić stabilność finansową projektu na długie lata, planowane jest wprowadzenie mechanizmu dwukierunkowego kontraktu różnicowego. Ten instrument ma gwarantować spółce PEJ stabilne przychody przez cały okres eksploatacji elektrowni, czyli przez 60 lat. W praktyce oznacza to, że energia produkowana przez elektrownię będzie odbierana po stałej, z góry ustalonej cenie. Jeśli cena rynkowa energii spadnie poniżej tej gwarantowanej, państwo dopłaci różnicę. Jeśli natomiast cena rynkowa będzie wyższa, spółka odda nadwyżkę. Taki mechanizm minimalizuje ryzyko wahań rynkowych i zapewnia przewidywalność finansową, co jest kluczowe dla tak długoterminowej inwestycji. Co ważne, model finansowania, jako forma pomocy publicznej, uzyskał już formalną zgodę Komisji Europejskiej.

Czy polski projekt jest zagrożony przekroczeniem budżetu? Lekcje z najdroższych elektrowni na świecie
Fiński i francuski przykład: dlaczego budżety elektrowni Olkiluoto 3 i Flamanville eksplodowały?

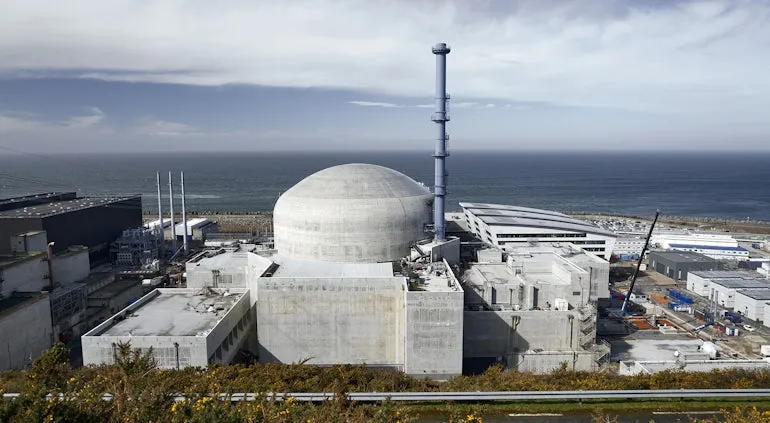

Patrząc na doświadczenia międzynarodowe, nie sposób nie zadać pytania o ryzyko przekroczenia budżetu w polskim projekcie. Przykłady z Finlandii i Francji są tu szczególnie pouczające. Budowa reaktora Olkiluoto 3 w Finlandii to historia spektakularnego wzrostu kosztów z początkowych 3 miliardów euro budżet wzrósł do ponad 11 miliardów euro, a czas budowy wydłużył się z planowanych 5-6 lat do aż 17 lat. Podobnie we Francji, projekt Flamanville 3 zanotował wzrost kosztów z 3,3 miliarda euro do blisko 19 miliardów euro. Te przypadki pokazują, że złożoność techniczna i regulacyjna, a także nieprzewidziane trudności, mogą prowadzić do gigantycznych przekroczeń budżetu i opóźnień, co stanowi poważne ostrzeżenie dla polskiego projektu.
Ryzyko "pierwszego razu" (FOAK): jak brak doświadczenia w Polsce może wpłynąć na koszty?
Polska, mimo historycznych doświadczeń z programem jądrowym, od wielu lat nie budowała elektrowni atomowej. To oznacza, że nasz projekt jest obarczony tzw. ryzykiem "First-of-a-Kind" (FOAK). Brak bieżącego doświadczenia w kraju w budowie tak dużych i skomplikowanych obiektów może prowadzić do szeregu wyzwań. Mowa tu o trudnościach w zarządzaniu łańcuchem dostaw, niedoborach wykwalifikowanej siły roboczej, czy też konieczności uczenia się "na żywym organizmie" w zakresie regulacji i procedur. Wszystkie te czynniki mogą potencjalnie wpłynąć na wzrost kosztów i wydłużenie harmonogramu, dlatego tak ważne jest czerpanie z doświadczeń partnerów międzynarodowych i precyzyjne planowanie.
Jakie mechanizmy mają uchronić polski projekt przed powtórzeniem zagranicznych błędów?
Mimo wspomnianych ryzyk, polski projekt ma szansę uniknąć powtórzenia błędów z innych krajów dzięki zastosowaniu kilku mechanizmów. Przede wszystkim, model finansowania z silnymi gwarancjami państwa i zaangażowaniem międzynarodowych instytucji finansowych zapewnia stabilność i przewidywalność. Wsparcie ze strony doświadczonych partnerów technologicznych, takich jak Westinghouse i Bechtel, którzy mają już na koncie budowę reaktorów AP1000, jest kluczowe dla minimalizowania ryzyka FOAK. Ponadto, ścisła współpraca z regulatorami, transparentność procesu oraz wyciąganie wniosków z analizy zagranicznych przypadków mają pomóc w identyfikacji i zarządzaniu potencjalnymi problemami na wczesnym etapie. To wszystko ma na celu uchronienie projektu przed niekontrolowanym wzrostem kosztów i opóźnieniami.
Czy inwestycja w atom się opłaci? Podsumowanie kosztów i strategicznego znaczenia dla Polski
Bilans zysków i strat: wysokie koszty budowy a długofalowe korzyści
Inwestycja w energetykę jądrową to bez wątpienia przedsięwzięcie o ogromnych kosztach początkowych, które mogą budzić obawy. Jednak, moim zdaniem, należy spojrzeć na nią przez pryzmat długofalowych korzyści. Atom to przede wszystkim bezpieczeństwo energetyczne i niezależność od importu paliw kopalnych, co w obecnej sytuacji geopolitycznej jest bezcenne. To także stabilność dostaw energii, niezależnie od warunków pogodowych, co jest kluczowe dla funkcjonowania gospodarki. Wreszcie, energetyka jądrowa to źródło czystej energii, które wspiera cele dekarbonizacyjne Polski. Bilans zysków i strat, choć obarczony wysokimi kosztami początkowymi, w perspektywie kilkudziesięciu lat eksploatacji elektrowni, wydaje się być korzystny dla kraju, zapewniając stabilny i niezawodny fundament dla przyszłości energetycznej.
Przeczytaj również: Ile prądu z fotowoltaiki 6 kW dziennie? Poznaj realne liczby!
Harmonogram w praktyce: kluczowe daty i etapy budowy do 2039 roku
Realizacja polskiego programu jądrowego to proces rozłożony na lata, z jasno określonymi kamieniami milowymi. Kluczowe daty i etapy budowy pierwszej elektrowni jądrowej w lokalizacji Lubiatowo-Kopalino na Pomorzu to:
- 2028 rok: Planowane wylanie tzw. "pierwszego betonu jądrowego", co oznacza formalne rozpoczęcie budowy.
- 2036 rok: Komercyjna praca pierwszego bloku, czyli uruchomienie i podłączenie do sieci pierwszego reaktora.
- 2039 rok: Zakończenie budowy trzeciego bloku, co będzie oznaczało pełne uruchomienie pierwszej polskiej elektrowni jądrowej.
